东巴项目第一口定向井顺利完钻喜获甲方表扬

2018-03-13来源于:







       2018年3月7日14:00,东巴项目第一口定向井EB-99钻达设计井深3075米,顺利完钻。经过东巴全体成员不懈努力,顺利完成该井定向井作业,得到甲方的认可和一致好评,并发来表扬信高度赞扬中曼东巴项目的专业、敬业和团队精神。

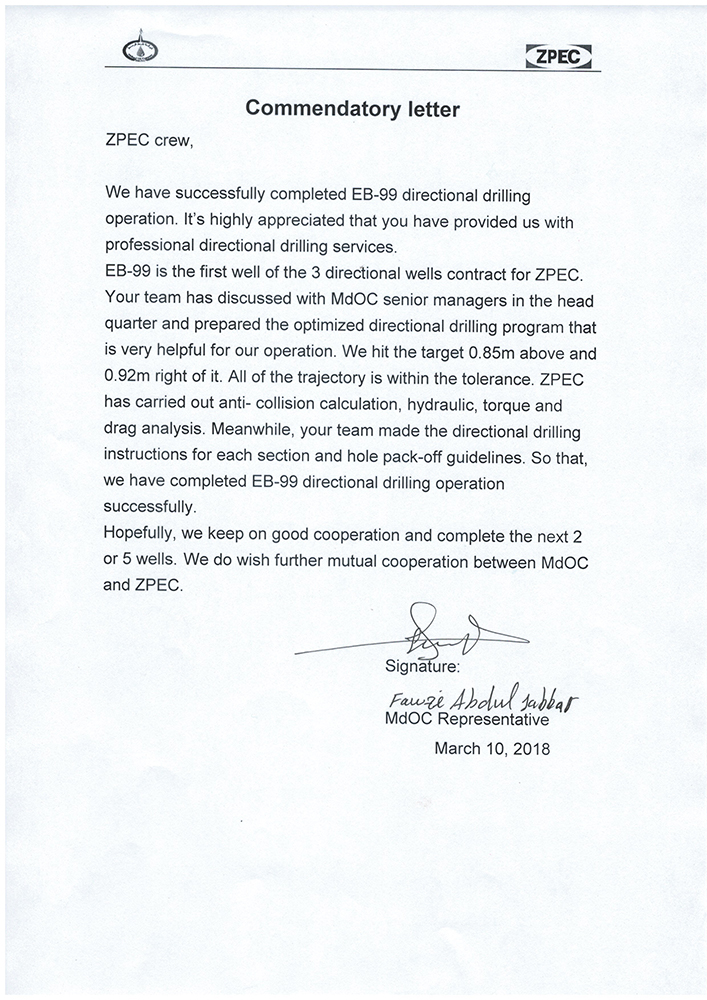

       EB-99 井自2017年11月30日开钻以来,东巴项目定向井、泥浆、录井、测井、下套管和固井团队密切配合,克服了IDC井队设备频繁损坏,维修时间长,井队人员误操作造成遛钻、卡钻等事故,最终成功完成东巴项目第一口定向井。EB-99钻井周期:97.52天(2340.5小时),因IDC井队产生的NPT:21.88天(525.3小时),占钻井周期22.44%。中靶数据: 设计线上0.85米,右边0.92米,水平位移1914.5米,全井数据满足甲方井身轨迹质量要求,使用螺杆定向施工,达到旋转导向作业效果。而且,开钻之前定向井团队多次到MdOC总部与甲方地质、钻井经理沟通,完成EB-99井防碰扫描、水力摩阻分析和定向井优化设计,为本井的顺利完钻奠定了良好基础。甲方高度认可东巴团队制定的各开次作业流程和防卡、钻头泥包处理规程。
       EB-99井的顺利完钻,并获得甲方高度认可,为中曼国际油田技术服务翻开了崭新一页。东巴项目必将乘风波浪,圆满完成第一阶段3口井技术服务,全力争取拿下第二阶段的合同,为中曼国际油田技术服务添砖加瓦。( 东巴项目定向井 周崇虎)
